【1期工事】新庁舎・別棟建設工事の進捗状況等
- []
- ID:9360
令和8年1月の工事進捗

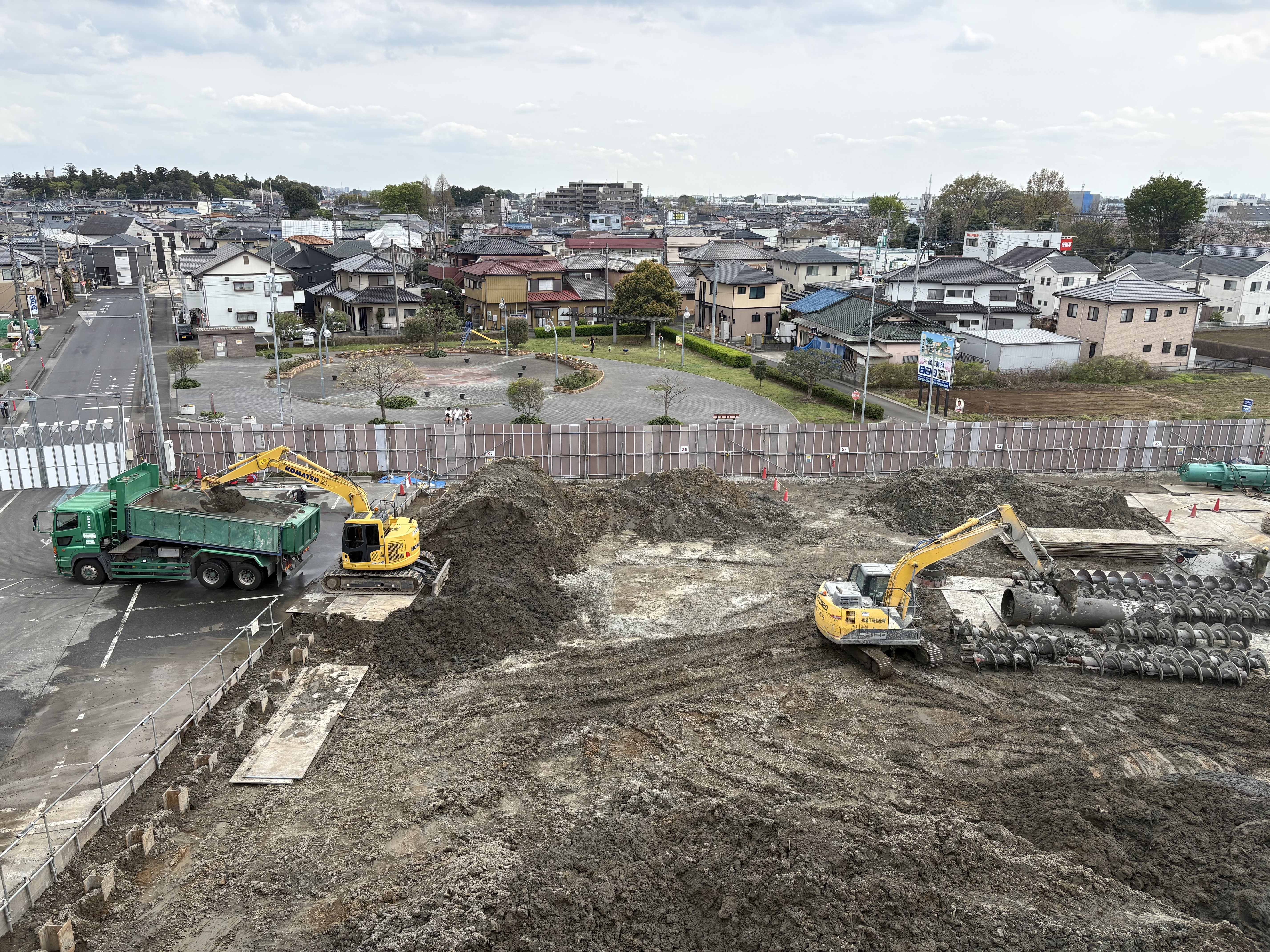

新庁舎の基礎部分の掘削工事を行うため、山留工事を行いました。引き続き、別棟の山留工事を行います。

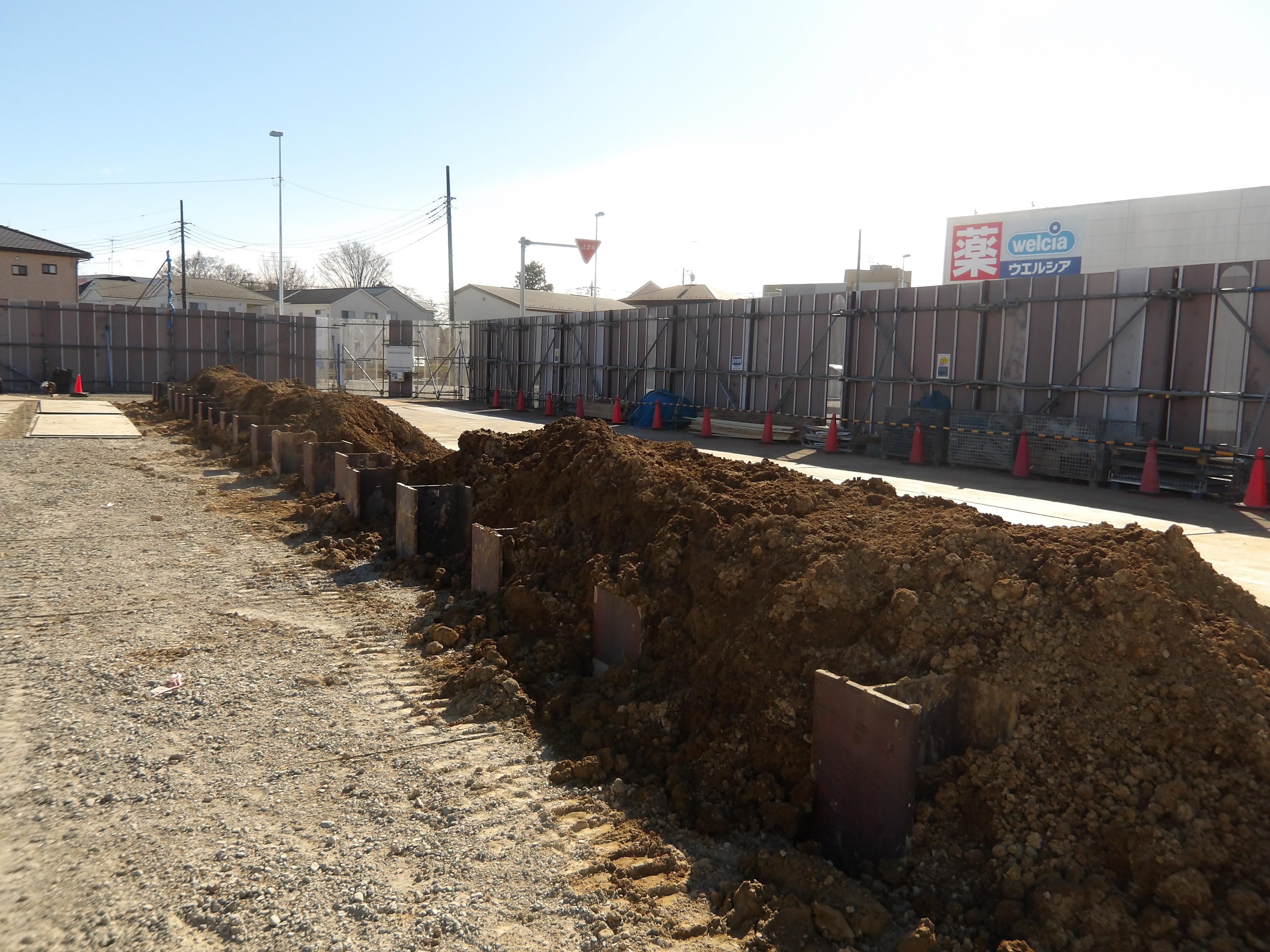

「山留め(やまどめ)」とは、掘ったところの土砂の流入を防ぐためにH型鋼や矢板を設置する重要な仮設工事です。

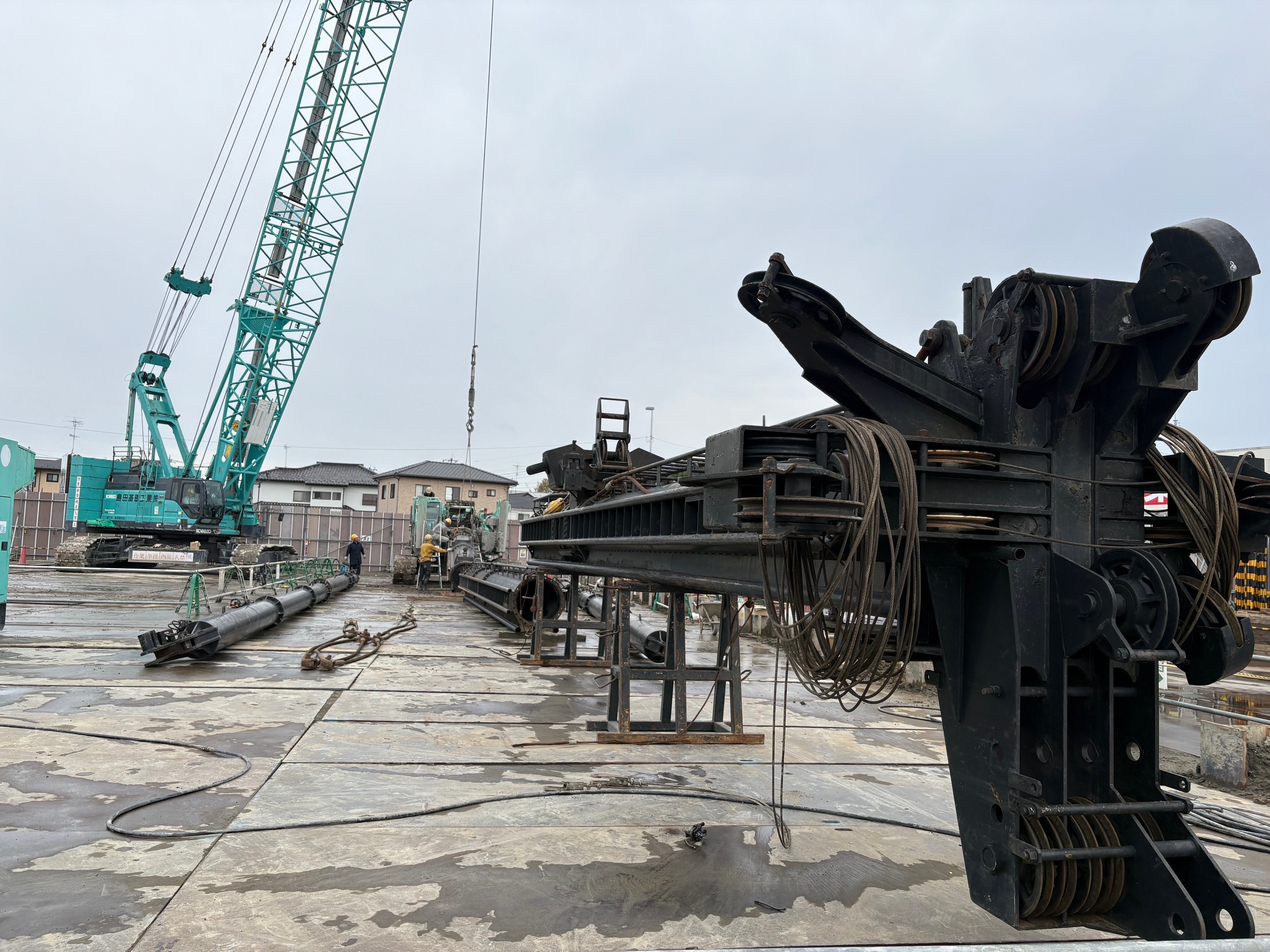

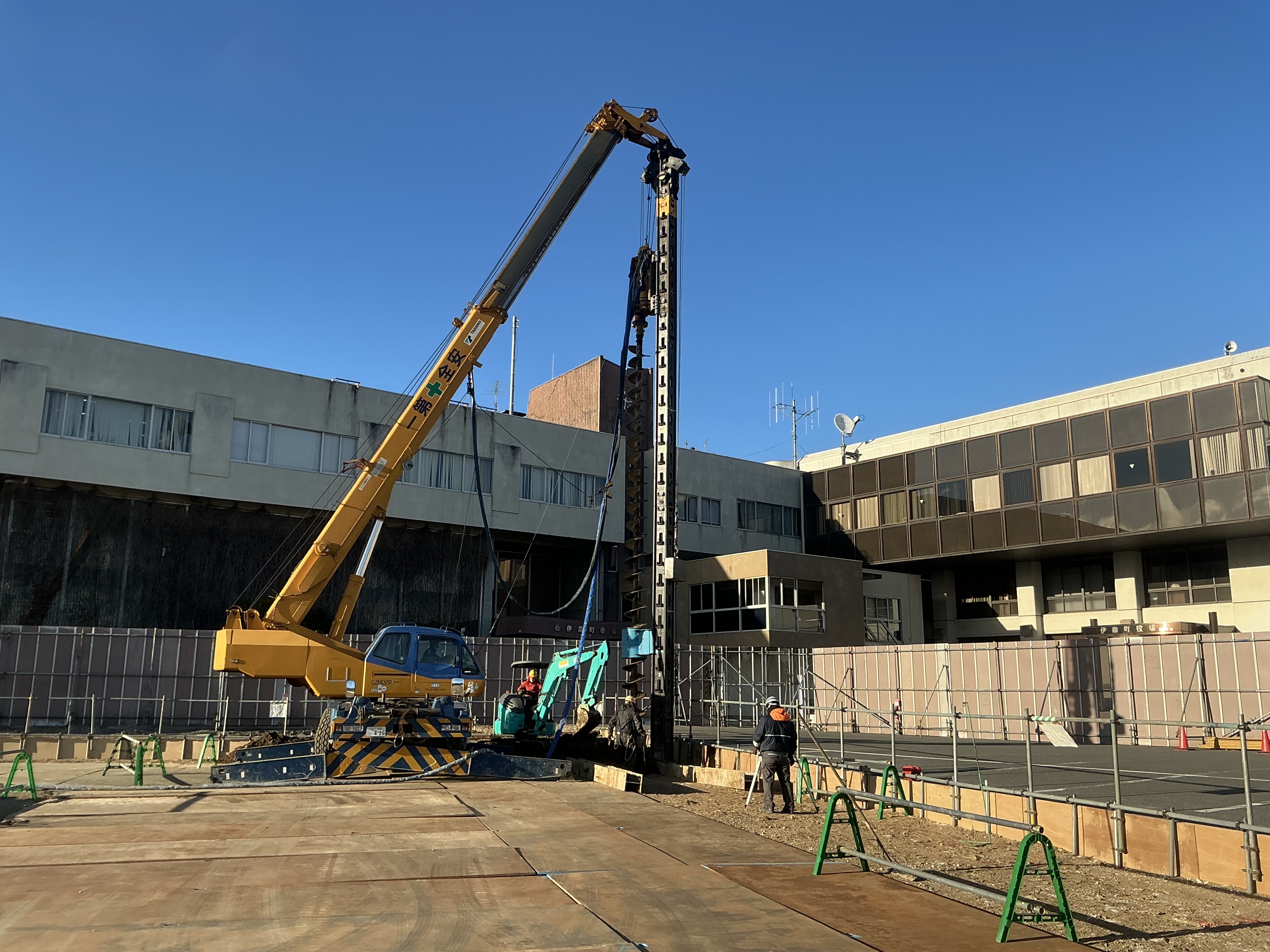

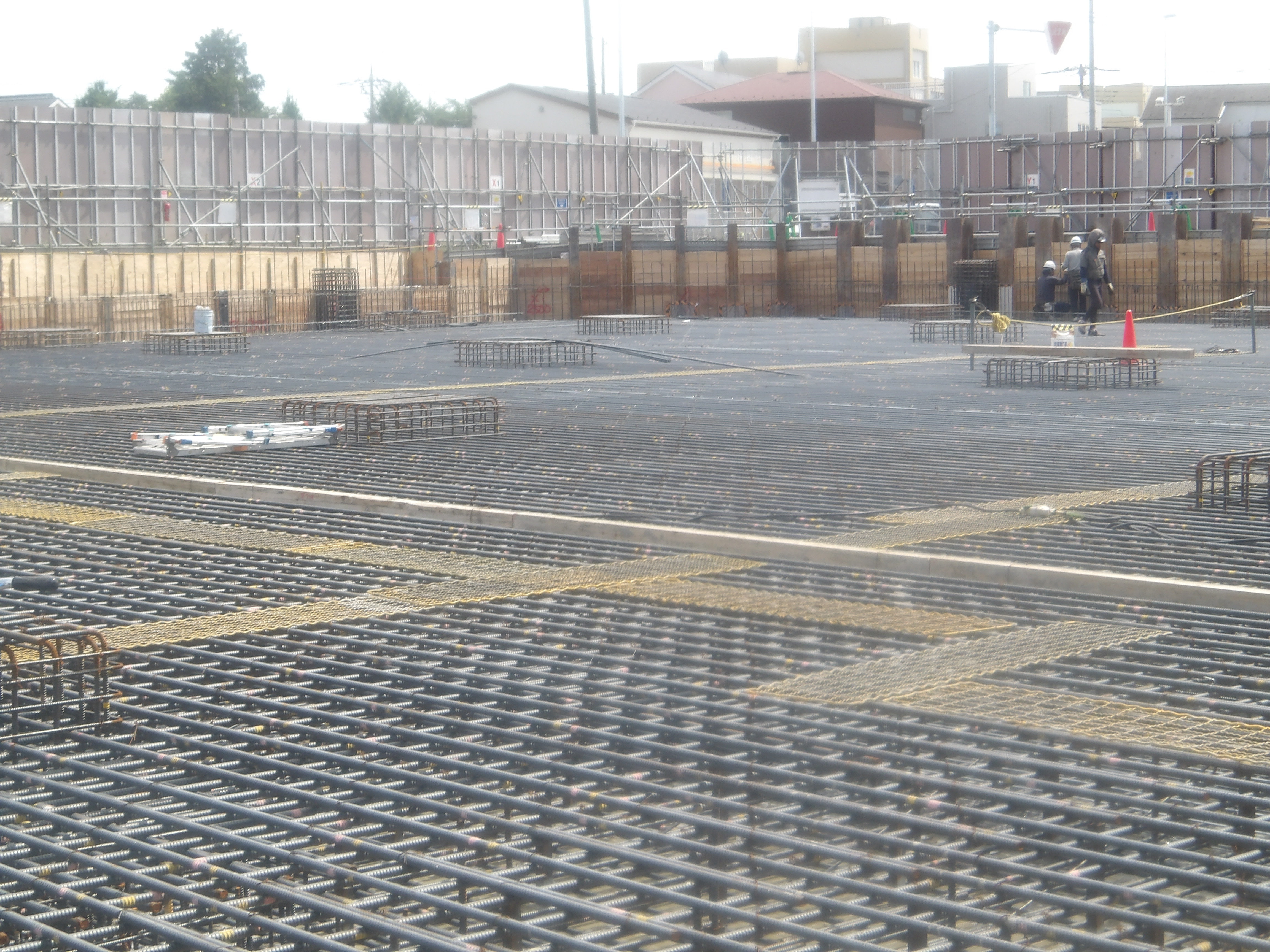

写真は、杭打ち機で、地面に穴を開けたところに、土留めのH型鋼を打ち込んでいるところです。

新庁舎建設工事の起工式を執り行いました
令和8年1月16日(金曜日)、新庁舎の建設予定地となる現庁舎敷地内において、起工式を執り行いました。
町長、副町長、教育長、町議会議員、町区長会、町教育委員、新庁舎整備事業に伴う公募型プロポーザル選定審査委員長、設計施工者など関係者約50名により、工事の安全を祈願しました。 今後、本格的な建設工事に着手していきますので、引き続きご理解とご協力をお願いいたします。
起工式の様子

起工式会場の風景

大島町長(右)と上野議長(左)による鍬入れ

工事の安全を祈願

大島町長の挨拶

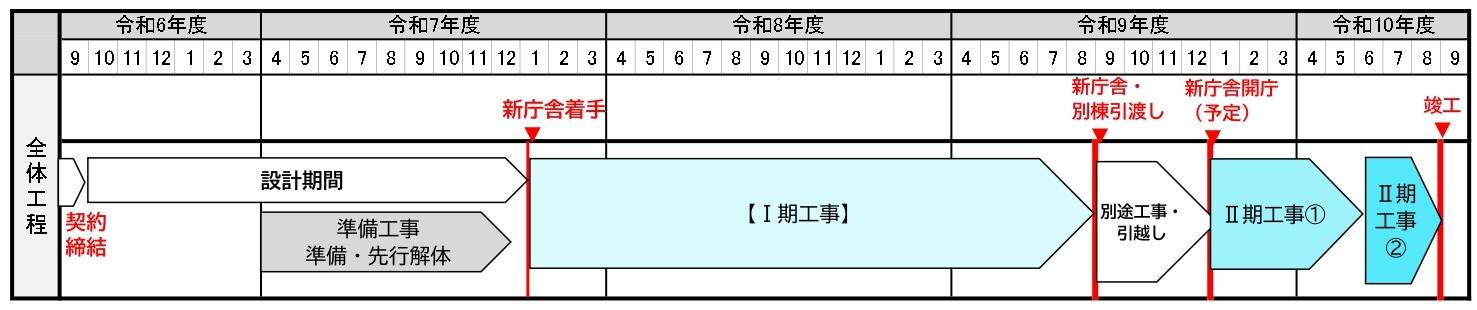

事業概要と今後のスケジュール
| 建設場所 | 埼玉県北足立郡伊奈町中央四丁目355番地他11筆 |
| 用途 | 庁舎・図書館 |
| 敷地面積 | 11,048平方メートル |
| 延床面積 | 新庁舎:約7,700平方メートル、別棟:約760平方メートル |
| 主体構造 | 新庁舎:鉄骨造、別棟:鉄骨造 |
| 階数 | 新庁舎:4階+塔屋階、別棟:2階 |
| 事業期間 | 令和6年9月18日〜令和10年8月31(令和10年1月開庁予定) |
| 事業者 | 施工:佐藤工業株式会社 埼玉営業所、設計・工事監理株式会社佐藤総合計画 |

工事概要については、下記をご覧ください。
令和7年11〜12月の準備工事について
令和7年11月から新庁舎建設地に仮囲いを設置し、旧駐車場の植栽や看板の撤去、舗装の解体工事などを行いました。
11月以前の準備工事については、こちらをご覧ください。
建設地に仮囲いを設置

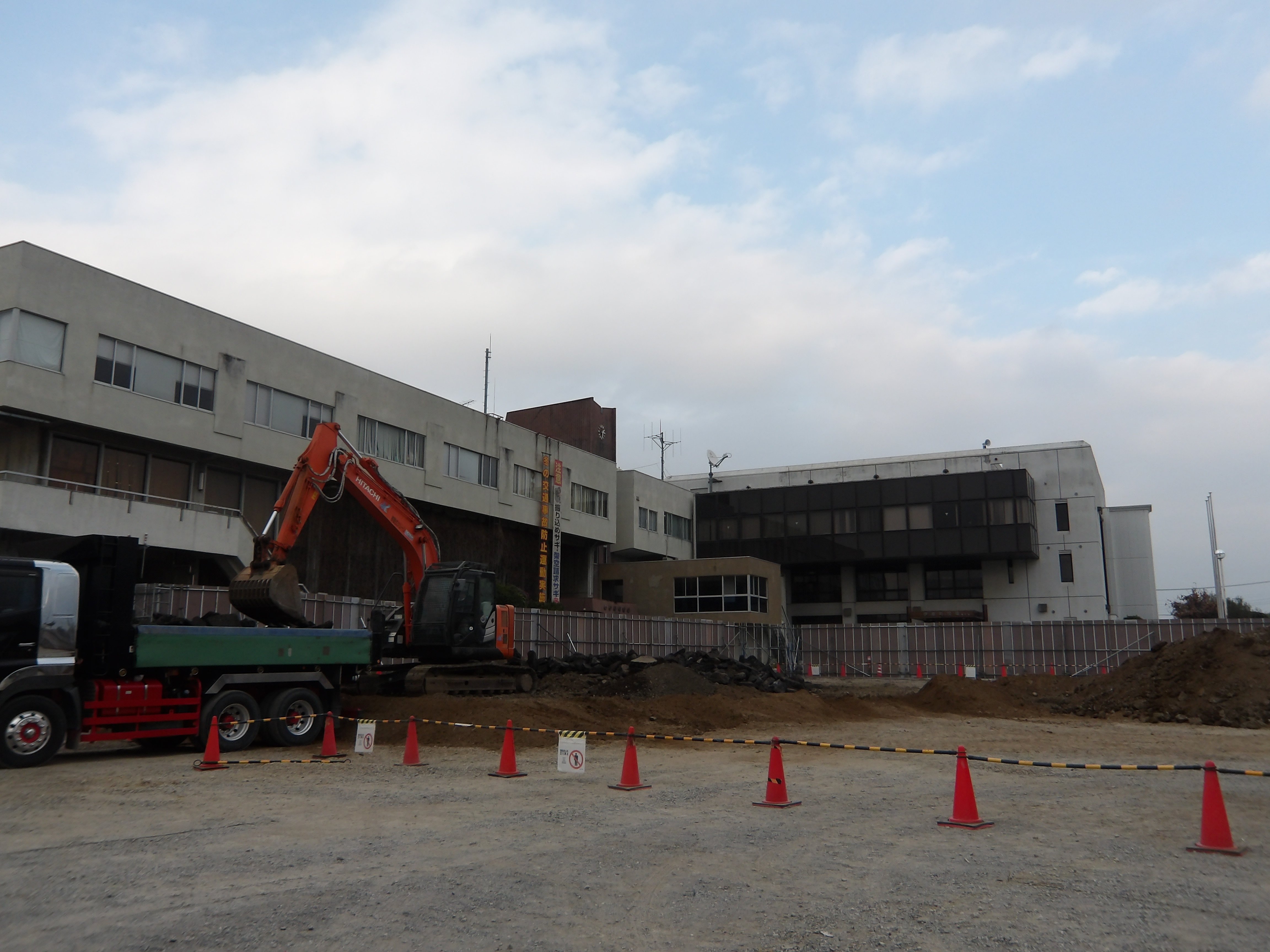

舗装等を解体する様子

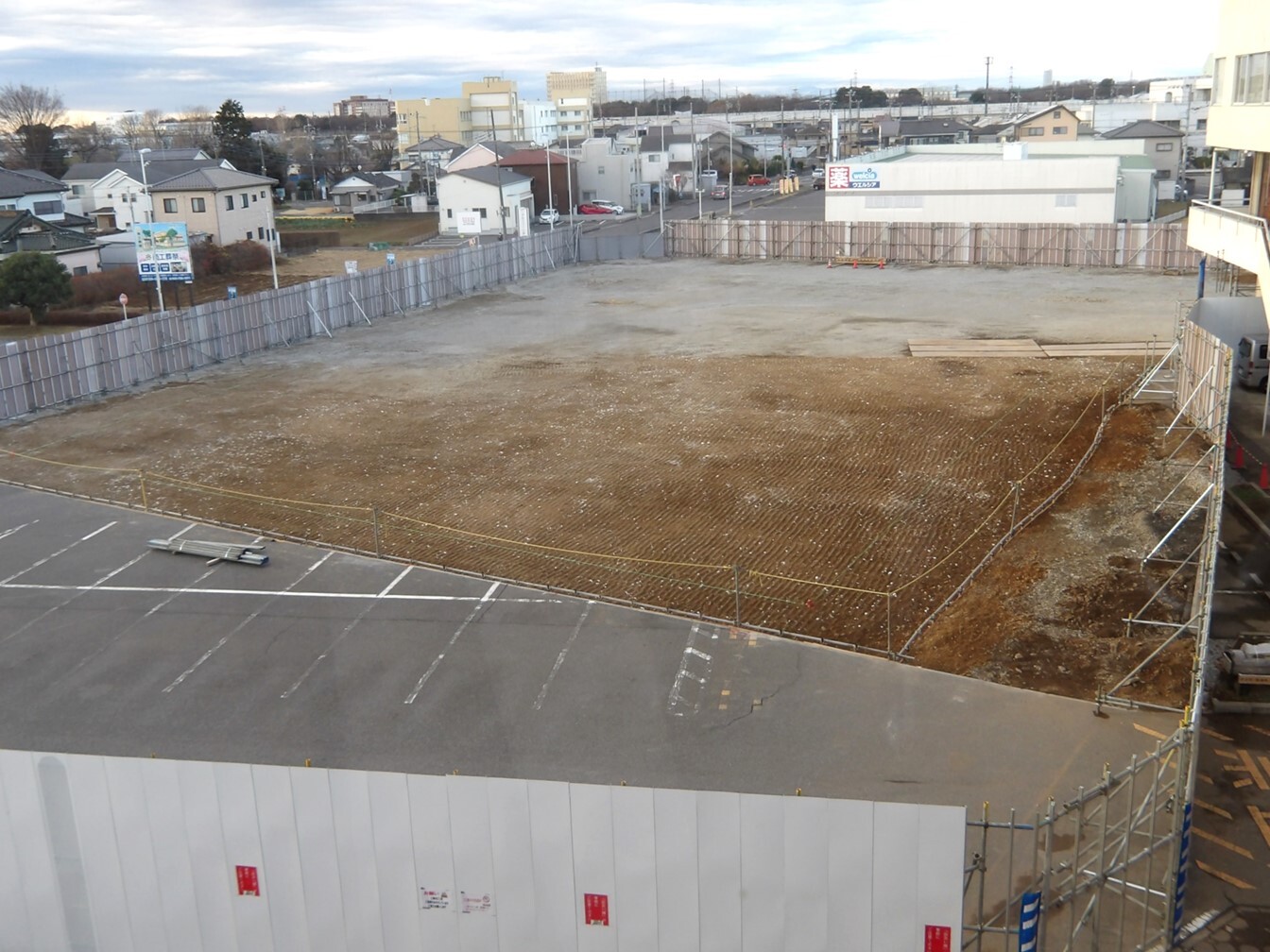

地盤面の整地
整地、地縄確認が終了
